我是如何导致一个项目失败的?
- 内容介绍
- 文章标签
- 相关推荐
本文共计2803个文字,预计阅读时间需要12分钟。
我是项目经理,过去四个月里,我把一个项目搞砸了(上线后频繁出现问题,用户无法使用)。最近几天,我每天都在反思自己,都在问自己以下几个问题:1. 我做错了什么?
我是一名项目经理,在过去的四个月里,我把一个项目带崩了(上线后频出问题,用户无法使用)。在最近的几天,我每天都在反思自己,我都在问自己以下几个问题:
1.我做错了什么?
2.我在其中占有多重的因素?
以下内容,我将回答以上问题,并在最后说一下我的补救措施。
项目和团队背景首先给大家说明一下项目背景,以便各位对此项目有更清晰的了解:
1.该项目是一个二次开发项目,第一个基础版本(打印申报系统)也由我带领开发。
2.系统是需要和国家系统对接,有三条主流程。
3.需求频繁变化,由于系统需要对接国家系统,需求方对需求也不甚了解。曾在5月份一个月内需求变更超过8次,都是主流程变更。
4.项目大小按照最初需求估算,约在100人天左右。
5.项目两条主流程无法测试,依赖于外部U盾,但开发过程中并没有U盾。
6.客户现场使用U盾调试和开发时间约为20天左右。
7.我当时同时负责大大小小4个项目,没有进入开发,仅管控进度。
8.团队成员共3名,其中两名是当时开发基础版本的项目成员,他们对此项目较为熟悉。
9.项目推进过程中,需要多次去现场调试测试,由团队中的两名工程师共同前去。
在项目的开发初期,我制定了一份详细的开发计划,用于指导整个开发过程。开发计划交付与了客户,而答应了的事情就要做到,所以在整个项目过程中,我对进度管控很严。我定期检查功能是否完成,定期和客户汇报情况,保证了开发进度顺利推进。但也由此埋下了祸根,仅仅看需求是否完成,而未关注完成的质量如何。

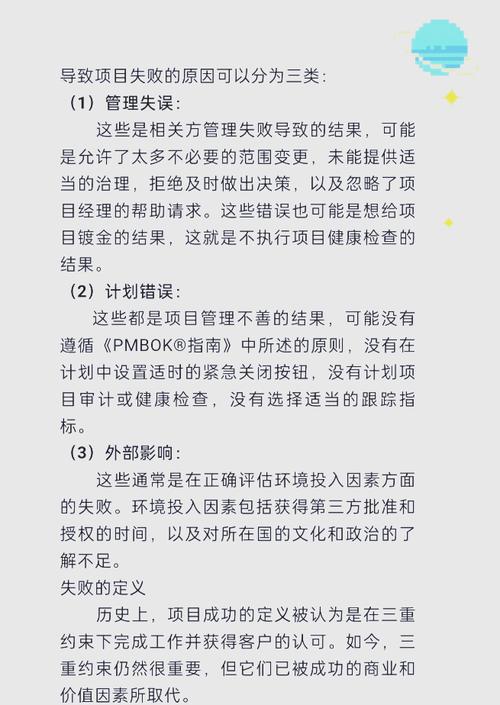

项目质量出现了许多细节性问题。
本文共计2803个文字,预计阅读时间需要12分钟。
我是项目经理,过去四个月里,我把一个项目搞砸了(上线后频繁出现问题,用户无法使用)。最近几天,我每天都在反思自己,都在问自己以下几个问题:1. 我做错了什么?
我是一名项目经理,在过去的四个月里,我把一个项目带崩了(上线后频出问题,用户无法使用)。在最近的几天,我每天都在反思自己,我都在问自己以下几个问题:
1.我做错了什么?
2.我在其中占有多重的因素?
以下内容,我将回答以上问题,并在最后说一下我的补救措施。
项目和团队背景首先给大家说明一下项目背景,以便各位对此项目有更清晰的了解:
1.该项目是一个二次开发项目,第一个基础版本(打印申报系统)也由我带领开发。
2.系统是需要和国家系统对接,有三条主流程。
3.需求频繁变化,由于系统需要对接国家系统,需求方对需求也不甚了解。曾在5月份一个月内需求变更超过8次,都是主流程变更。
4.项目大小按照最初需求估算,约在100人天左右。
5.项目两条主流程无法测试,依赖于外部U盾,但开发过程中并没有U盾。
6.客户现场使用U盾调试和开发时间约为20天左右。
7.我当时同时负责大大小小4个项目,没有进入开发,仅管控进度。
8.团队成员共3名,其中两名是当时开发基础版本的项目成员,他们对此项目较为熟悉。
9.项目推进过程中,需要多次去现场调试测试,由团队中的两名工程师共同前去。
在项目的开发初期,我制定了一份详细的开发计划,用于指导整个开发过程。开发计划交付与了客户,而答应了的事情就要做到,所以在整个项目过程中,我对进度管控很严。我定期检查功能是否完成,定期和客户汇报情况,保证了开发进度顺利推进。但也由此埋下了祸根,仅仅看需求是否完成,而未关注完成的质量如何。
项目质量出现了许多细节性问题。
